Traceerbaarheidsprocedure

Voor de omgevingsvergunning

1.1. Sloopopvolging ja of nee

Toelichting

De uitgebreide traceerbaarheidsprocedure moet verplicht worden gevolgd bij de sloop-, renovatie- of ontmantelingswerken waarvoor een omgevingsvergunning nodig is voor:

  • In hoofdzaak residentiële gebouwen¹ met bouwvolume > 5000 m³
  • Niet-residentiële gebouwen met bouwvolume > 1000 m³
  • Bruggen en tunnels²

Bij in hoofdzaak residentiële gebouwen met een bouwvolume tussen 1000m³ en 5000 m³ of gebouwen die onder het toepassingsgebied van de vereenvoudigde procedure vallen, kan men vrijwillig kiezen om de traceerbaarheidsprocedure van de uitgebreide procedure te volgen.

Daarbovenop is sloopopvolging in sommige gevallen verplicht om aanspraak te kunnen maken op bepaalde subsidies. Als bewijs moet je op het einde van de sloopwerken een sloopattest voorleggen.

Als sloopopvolging verplicht is, stelt de opdrachtgever een onafhankelijke deskundige aan om een sloopopvolgingsplan (SOP) op te maken.Vind een aangesloten sloopdeskundige

Als opdrachtgever bezorg je de sloopdeskundige zoveel mogelijk informatie over het gebouw en de geplande werken. Het is essentieel dat de deskundige bij de rondgang toegang krijgt tot de volledige projectzone.

Het sloopopvolgingsplan maakt deel uit van het vergunningsaanvraagdossier.

Tip:
Hoe vroeger het sloopopvolgingsplan wordt opgemaakt, hoe meer rekening kan gehouden worden met de verzamelde informatie over de materialen. Zo kan de architect bijvoorbeeld al vroeg inzicht krijgen in de kansen voor hergebruik en/of hoogwaardige recyclage van bepaalde materialen en dit mee opnemen in het ontwerp en de prijsvraag.

1. Een gebouw is in hoofdzaak residentieel indien > 2/3de van het bouwvolume residentieel van aard is. In het andere geval valt het project onder de noemer niet-residentieel.

2. Een SOP voor bruggen en tunnels kan worden ingediend onder 2 verschillende procedures, afhankelijk van de situatie:
• Procedure infrastructuur: indien de brug of tunnel deel uitmaakt van een infrastructuurwerf die ook andere infrastructuurwerken omvat
• Uitgebreide procedure gebouwen: indien het om een alleenstaande brug of tunnel gaat (zonder bijkomende infrastructuurwerken)

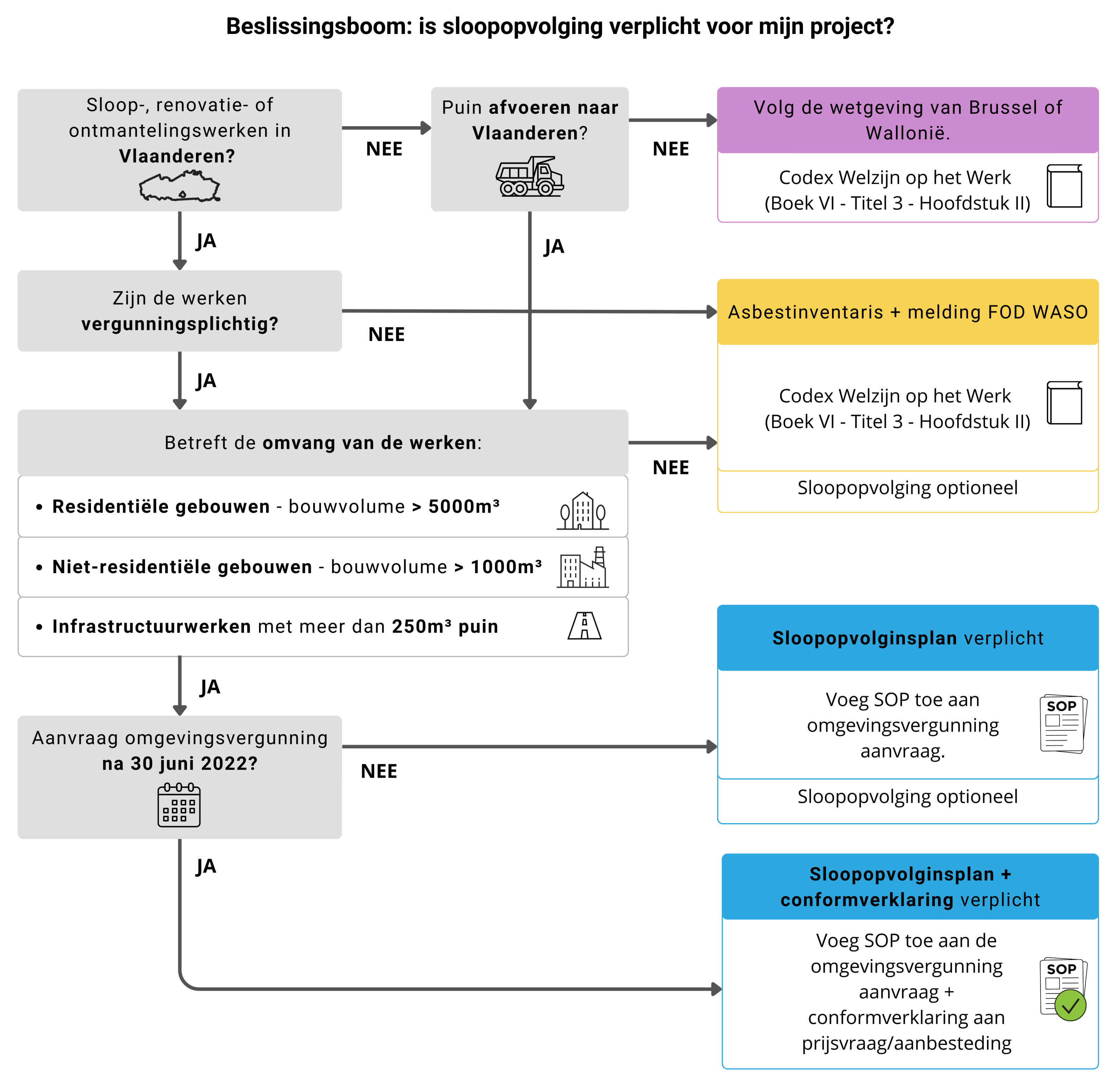

Beslissingsboom

1.2. Opmaak SOP

Toelichting

Het sloopopvolgingsplan (SOP) wordt opgemaakt volgens de standaardprocedure voor opmaak van een sloopopvolgingsplan en controleverslag en volgt de template uitgebreide procedure gebouwen (zie Templates en hulpdocumenten).

De basisopbouw van een SOP:

  • Administratieve gegevens
  • Beschrijving van het project
  • Voorbereidend (historisch) onderzoek
  • Veldonderzoek
  • Aanbevelingen en aandachtspunten m.b.t. sloopopvolging
  • Bijlagen:
    • Plannen, fiches, fotorapportage, …
    • Inventarissen (asbest, steenachtige, andere gevaarlijke en niet-gevaarlijke materialen)
    • Destructieve asbestinventaris (DAI)

In een sloopopvolgingsplan wordt een inventaris opgemaakt van alle materialen die zullen vrijkomen bij de geplande sloop- en renovatiewerken, en wordt eventueel het potentieel van deze materialen voor hergebruik en recyclage in kaart gebracht. Verder bevat het sloopopvolgingsplan aandachtspunten en eventuele uitvoeringsbepalingen voor de aanpak van de selectieve sloop.

Tips en aandachtspunten

Inventaris

In het rapport van het sloopopvolgingsplan wordt per gebouw/constructie een gedetailleerde inventaris van de materialen opgenomen. Hierin worden minimaal de zaken opgenomen zoals vermeld in § 2.6.1.2 van de standaardprocedure voor opmaak van een sloopopvolgingsplan en controleverslag.

Asbest

Werk steeds in detail én conform de template uit, ongeacht de aan- of afwezigheidvan asbest. Indien er geen asbest aanwezig is, dan moet uit de inventaris blijken dat de minimale onderzoeksinspanningen gebeurd zijn.

Bestaande asbestinventarissen (bijv. codex, asbestattest, oudere destructieve inventaris) mogen als basis gebruikt worden, maar alle relevante informatie moet in deze DAI worden verwerkt en/of aangevuld met een destructief onderzoek voorliggende i.k.v. het SOP.

Opgelet! De deskundige is verantwoordelijk voor het correct interpreteren en overnemen van gegevens uit bestaande rapporten.

Ook afdruipzones van asbestdaken en -gevels worden geïnventariseerd. Raadpleeg het hulpdocument voor meer info.

Gevaarlijke afvalstoffen

Er zijn heel wat gevaarlijke materialen/stoffen bij sloopprojecten terug te vinden. Enkele vaak voorkomende (verborgen) voorbeelden zijn: ondergrondse stookolietanks, teerhoudend asfalt of bitumen, lood- of chroomhoudende verfcoating...

Verduidelijk welke potentieel gevaarlijke materialen andere dan asbest teruggevonden werden tijdens het veldonderzoek.

Hergebruik en recyclage

De deskundige kan optioneel aangeven of zij tijdens hun veldonderzoek hebben beoordeeld of er kansen zijn voor hergebruik of hoogwaardige recyclage voor materialen die vrijkomen bij desloop-, ontmantelings- of renovatiewerken. A.d.h.v. hergebruik- en recyclagefiches kan het potentieel voor hergebruik en hoogwaardige recyclagevan materialen in kaart worden gebracht.

Ongekende funderingen

Maak steeds een inschatting van de funderingen die onder gebouwen en verhardingen aanwezig kunnen zijn. Indien het materiaal niet gekend is, kan je deze hoeveelheden in de inventaris opnemen onder 'fundering – niet gekend'.

Nieuws

Sloopopvolging evulueert continue. Om sloop- en renovatie werken zo efficiënt en veilig mogelijk te laten verlopen, worden er ook regelmatig elementen aan de template van het SOP toegevoegd of verfijnd.

Blijf op de hoogte!

Schrijf je in op de nieuwsbrief

Nieuws

  • Tracimat
  • Aannemer
  • Sloopdeskundige
  • Opdrachtgever | Architect
  • Breker
  • Digitaal portaal
